【建公铁两用桥与单独修建】1.既有公路桥0#块及部分墩身拆除难度大
为保证接头钢筋可靠性 , 提高剥除效率 , 提出了先采用绳锯分块切割 , 分块拆除废除部分 , 在既有墩身钢筋利用段 , 采用微爆破加人工风镐剥离混凝土的工艺 。
2.新旧混凝土结合性能
既有桥墩于一年前浇筑完成 , 为预防新旧混凝土结合面因龄期差异而导致裂纹问题 , 采用增加界面剂及二次振捣工艺(2h内再振捣) 。

文章插图

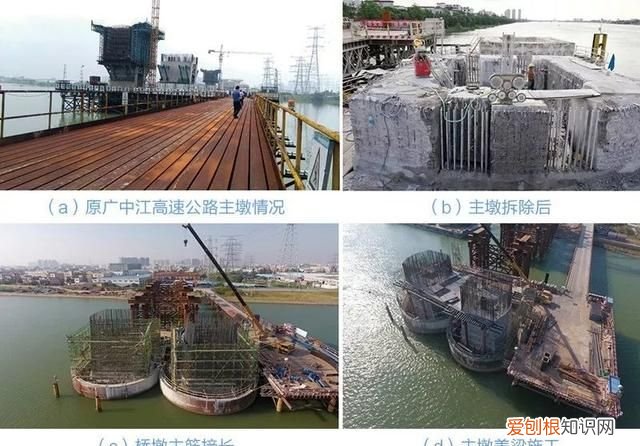

图14 主墩改造施工现场图
主梁架设关键技术
为保证航道通畅 , 航道内不能设置临时支墩 , 只能采取悬拼或顶推施工方案 。经综合比选 , 主梁架设采用边跨钢梁在临时支墩上拼装 , 跨中钢梁采用梁上吊机悬拼的施工方案 。该桥跨度大(主跨175m)、自重大(悬臂端重3380t)、合龙接口多(上弦5个接口 , 下弦3个) , 悬臂拼装线形控制及跨中合龙难度大 。

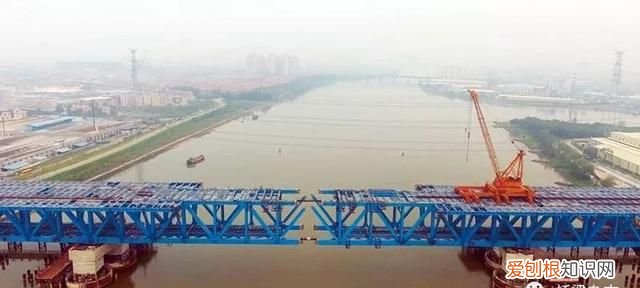

文章插图
图15 主梁架设现场图
为保证成桥线形、钢梁精确合龙 , 采取了以下措施:
1.采用起落梁调整法 , 根据现场的线形监控数据调整钢梁的状态 , 保证合拢杆件两侧的钢梁纵横向位置在2mm内 , 竖向转角垂直;
2.平纵面及转角位置调整完成后 , 连续测量观测7天合拢段长度 , 在合拢时间内确定合拢杆件的实际长度留下的误差 , 由合龙段的下料长度来消除 , 所以四根主桁的下料长度会有所不同 。最后选择后半夜23℃条件下的杆件长度;
3.按照合龙段尺寸放样加工杆件;
4.采用温差调整法 , 利用温度变化引起的钢梁自身热胀冷缩 , 先合龙下弦 , 后合龙上弦 。
桥面系施工技术
因铁路桥面系二恒占比较小 , 影响少 , 铁路线形要求高 , 故先施工公路桥面系后 , 再施工铁路桥面系 , 对轨道铺设更有利 。
为解决中墩负弯矩区桥面板抗裂问题 , 结合该桥特点采用了以下控制措施:
1.优化混凝土配合比 , 减少混凝土早期收缩;
2.先浇筑正弯矩区 , 后浇筑负弯矩区 , 减少负弯矩区的混凝土拉应力;
3.“跳仓法”浇筑混凝土 , 减小混凝土收缩应力 。
实施效果显著
南沙港铁路跨鸡鸦水道大桥采用公铁两用平行弦连续钢桁梁 , 基于已施工的原广中江高速公路连续刚构桥的墩身和基础改造而成 。通过结构优化 , 铁路采用板式轨道无砟桥面、公路采用纵肋倒置的钢-混凝土组合桥面 , 公铁合建改造方案较原公路连续刚构桥设计方案 , 减少上部结构恒载重约250kN/m 。改造方案充分利用了已建工程 , 最大限度减少废弃工程且减少占地节约投资 。公铁合建改造方案较公铁分建方案减少占地73.3亩、拆迁16.1万平米 , 避开了多处环境敏感点 。另外 , 公铁合建改造方案 , 未改变已建公路桥涉水部分工程结构 , 保证了同通道公路、铁路合建顺利实施 。
本文刊载 /《桥梁》杂志 2019年 第5期 总第91期
作者 / 严爱国 刘振标 张杰
作者单位 / 中铁第四勘察设计院集团有限公司、中铁建大桥设计研究院
